在工业生产、商业空间、医疗场所等对地面有高要求的场景中,环氧地坪凭借其防尘、耐磨、耐腐蚀、美观的多重优势,成为地面装饰与功能改造的优选方案。然而,环氧地坪的最终效果并非仅依赖优质材料,更取决于科学规范的施工流程。从基层处理到固化养护,每个环节都暗藏 “门道”,直接决定地面的使用寿命与使用体验。本文将带您走进环氧地坪施工的全流程,解锁专业施工的核心密码。
一、施工前准备:奠定成功基础
任何优质工程都离不开细致的前期筹备,环氧地坪施工更是如此。施工前需重点做好三项工作:
  1. 现场勘察与方案定制:专业施工团队会先勘察地面基础情况,包括混凝土强度(需达到 C25 以上)、平整度(高低差≤3mm/2m)、含水率(≤8%)及是否存在油污、裂缝等问题。结合使用场景(如电子厂需防静电、化工厂需防腐),定制专属施工方案,明确涂层厚度、材料选型及特殊处理工艺。

  1. 环境条件控制:施工环境需满足温度 15-30℃、相对湿度≤75%,避免在雨天、低温或高湿环境下施工 —— 低温会延缓固化速度,高湿则易导致涂层起雾、附着力下降。同时,需封闭施工现场,防止灰尘、杂物干扰施工。

  1. 材料与工具筹备:提前备好环氧底漆、中涂、面涂(含固化剂、色浆、功能性添加剂)、石英砂、腻子粉等材料,确保所有材料符合      标准且在保质期内。工具方面,需准备地面打磨机、吸尘器、搅拌器、镘刀、辊筒、毛刷等,且工具需清洁干燥,避免污染材料。

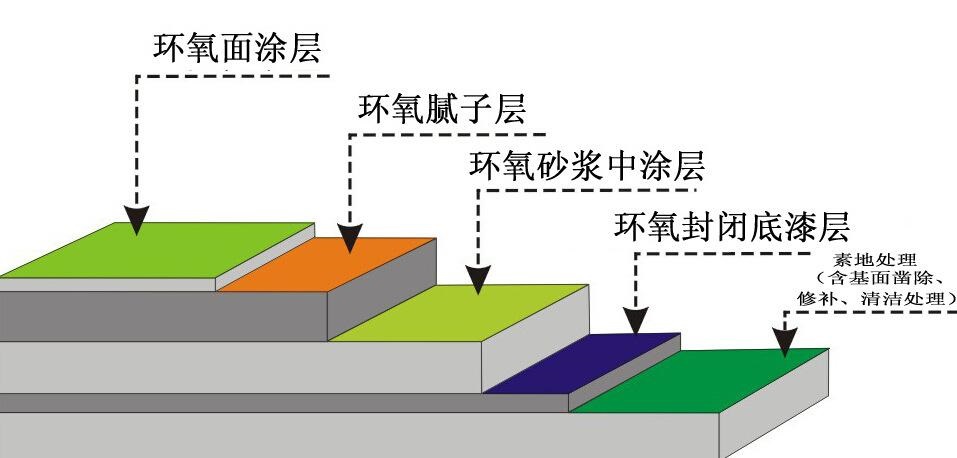

  2. 地坪.jpg

二、核心施工流程:六步打造优质地坪
环氧地坪施工遵循 “层层递进、步步夯实” 的原则,核心流程分为六步,每一步都不可或缺。
(一)基层处理:地坪质量的 “根基”
基层是环氧地坪的承载基础,处理效果直接影响涂层附着力,堪称 “隐形关键工序”。
  •      步打磨:使用配备金刚石磨片的专业打磨机,对地面进行全面打磨,去除混凝土浮浆、松散层、旧涂层及表面杂质,使地面形成粗糙的毛面,增大与涂层的接触面积。对于局部油污,需用专用除油剂清洗,待完全干燥后再打磨。

  • 第二步修补:针对地面裂缝、坑洞等缺陷,宽度>0.5mm 的裂缝需用环氧砂浆填充压实,细微裂缝则用环氧腻子封闭;地面高低差较大处,需用环氧中涂砂浆进行找平,确保整体平整度达标。

  • 第三步清洁:打磨完成后,用工业吸尘器彻底清除地面粉尘,必要时用干净拖把擦拭,确保地面无灰尘、无积水、无油污,为后续涂层施工创造洁净环境。

(二)封闭底漆:渗透加固的 “纽带”
底漆的核心作用是渗透基层、封闭毛孔,增强涂层与地面的粘结力,防止后期出现起壳、脱落现象。
  • 材料调配:严格按照厂家配比,将环氧底漆与固化剂混合,用搅拌器充分搅拌 3-5 分钟,确保混合均匀,之后静置熟化 5 分钟,让材料充分反应。

  • 施工方式:采用辊涂或刮涂方式,薄涂多遍(通常 1-2 遍),涂布量控制在 0.15-0.2kg/㎡/ 遍,确保底漆均匀覆盖地面,且能充分渗入混凝土内部。施工时需避免漏涂、流挂,若地面吸收过快,可适当补涂。

  • 养护等待:在 25℃环境下,底漆需养护 4-6 小时,至表面不粘手后,方可进行下一道工序。

(三)中涂施工:找平增厚的 “骨架”
中涂是环氧地坪的 “承重层”,主要作用是进一步找平地面、增加涂层厚度,提升地坪的耐磨性、抗压性和整体性。
  • 中涂砂浆施工:将环氧中涂材料与 40-80 目的石英砂按 1:2-1:3 的比例混合,搅拌均匀后,用镘刀批刮 1-2 遍,每遍厚度 0.5-1.0mm,形成坚实的砂浆层。

  • 中涂腻子施工:砂浆层完全干透后,用环氧中涂与细石英粉(或滑石粉)调制环氧腻子,批刮 1-2 遍,填补砂浆层表面的细小砂眼、划痕,使地面更加平整光滑。

  • 打磨除尘:中涂完全固化后(25℃养护 8-12 小时),用 240 目的细砂纸轻磨表面,去除毛刺和颗粒,再用吸尘器清除粉尘,为面涂施工提供平整基底。

(四)面涂施工:颜值与功能的 “门面”
面涂是环氧地坪的最终饰面,既决定了地面的外观效果,也承载着核心使用功能(如防尘、防滑、防静电等)。
  • 材料调配:根据设计需求,按比例混合环氧面涂(或功能性面涂,如防静电面涂、防腐面涂)与固化剂,加入色浆调色时需充分搅拌,确保颜色均匀一致。

  • 施工方式:根据地坪类型选择合适工艺 —— 平涂型地坪采用辊涂或刷涂 2 遍,总厚度 0.3-0.5mm;自流平地坪利用材料流动性,用镘刀刮涂,厚度 0.8-1.5mm,形成镜面般平整的表面;防滑地坪则在面涂中加入防滑骨料,或施工后撒布防滑砂再滚压,增强地面摩擦力。

  • 施工要点:面涂施工需快速均匀,避免在同一位置反复涂刷,防止出现流挂、色差;施工环境需保持洁净,避免灰尘落在未固化的面涂上,影响外观。25℃环境下,面涂表干时间约 4-6 小时,实干 24 小时。

(五)特殊部位处理:细节决定成败
墙角、伸缩缝、门口等特殊部位是施工薄弱点,需针对性处理,避免后期出现开裂、渗水等问题。
  • 墙角处理:将墙角做成半径 5-10mm 的圆弧过渡,避免直角导致涂层应力集中而开裂,同时增强涂层附着力。

  • 伸缩缝处理:用环氧砂浆填充伸缩缝至略低于地面,表面贴抗裂胶带,再涂刷面涂,确保伸缩缝处涂层的整体性和抗裂性。

  • 功能性处理:若为防静电地坪,需在中涂或面涂中加入导电骨料 / 导电剂,施工后检测表面电阻值,确保达到 10⁶-10⁹Ω 的标准;防腐地坪则需在底漆后增加专用防腐中涂,面涂选用耐强酸、强碱的特殊配方。

(六)养护固化:最终成型的 “关键收尾”
环氧地坪施工完成后,需经过充分养护固化,才能发挥      性能,不可急于投入使用。
  • 初期养护:施工后 24 小时内,禁止人员踩踏、货物堆放,避免灰尘、水汽污染地面;若需通行,需铺垫干净垫板。

  • 完全固化:在 25℃环境下,地坪需养护 7 天才能完全固化,低温环境下需延长至 10-15 天。养护期间,避免重物碾压、尖锐物体划伤,同时远离化学物质接触。

  • 投入使用:完全固化后,地坪可正常通行、堆放货物,重型设备需铺垫垫板,日常清洁用清水或中性清洁剂即可,避免使用强酸、强碱清洁剂。

三、施工质量把控:避开这些 “常见误区”
环氧地坪施工中,一些细节疏忽可能导致质量问题,需重点把控:
  1. 材料配比不可随意调整:环氧材料的配比是经过厂家精准计算的,随意增减固化剂比例会导致涂层固化不完全、硬度不足或开裂。

  1. 不可急于赶工:每道工序需待上一道完全固化后再进行,若缩短养护时间,会导致涂层与基层粘结不牢,后期易出现起壳、脱落。

  1. 环境控制不可忽视:高湿、低温环境施工会导致涂层起雾、发白、固化缓慢;施工现场灰尘过多会影响涂层平整度和美观度。

  1. 基层含水率需达标:若基层含水率>8%,会导致底漆无法渗透,涂层与地面之间形成水汽层,后期出现起鼓现象。

四、应用场景适配:不同场景的施工侧重
环氧地坪的施工方案需结合使用场景调整,才能满足个性化需求:
  • 电子厂、数据中心:需选择防静电环氧地坪,施工时重点把控导电材料添加比例和电阻值检测,确保静电疏导效果。

  • 化工厂、电镀厂:选用防腐环氧地坪,增强中涂防腐层厚度,面涂选用耐腐专用配方,重点处理地面裂缝和接口,防止化学物质渗透。

  • 物流仓库、重型车间:采用环氧超耐磨地坪,中涂添加更多石英砂,增加涂层厚度和耐磨性,满足频繁车辆碾压和货物堆放需求。

  • 商业空间、写字楼:选择环氧彩砂或自流平地坪,注重面涂颜色搭配和平整度,打造美观、整洁的装饰效果。

---------------------------------------------------------------------------------------------------------------------------------
